【攀水電】銀江水電站大壩工程壩頂整體貫通

川投能源 0
銀江水電站大壩工程壩頂整體貫通
銀江水電站大壩工程壩頂整體貫通1

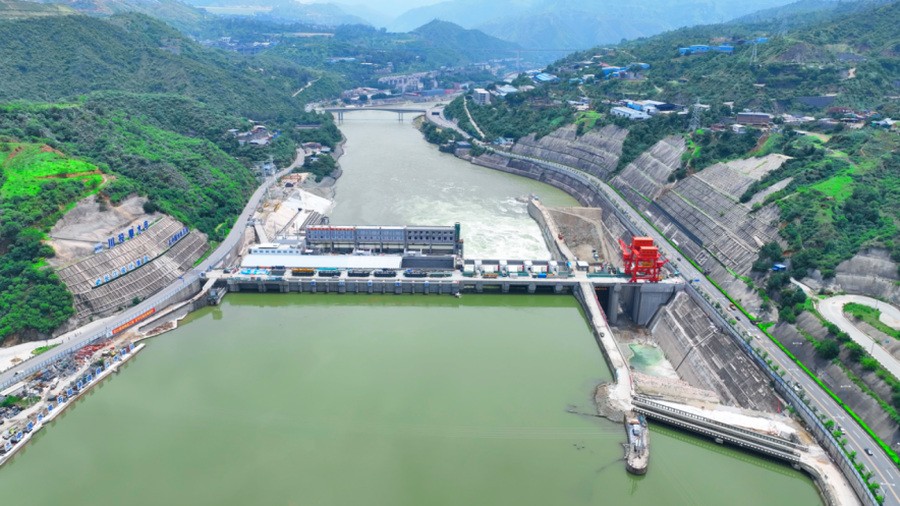

2025年7月8日,川投能源銀江水電站大壩工程壩頂整體實現全面貫通,標志著銀江水電站土建工程建設進入收尾階段,為實現年底機組全面發電目標和安全度汛奠定了堅實基礎。

銀江水電站壩段工程結構復雜且布局有序,從左至右依次分布著左岸公路壩段、魚道壩段、安裝場壩段、機組壩段、河床溢流壩段、縱向圍堰壩段、右岸溢流壩段和右岸非溢流壩段,壩頂全長386.75米,最大壩高73米,壩頂高程1008米。大壩的建設歷時2年零8個月,2022年11月5日主體工程首倉混凝土開工澆筑,于2025年5月31日澆筑到頂,累計完成混凝土澆筑總量87萬立方米。在工程施工過程中,所屬攀水電公司與各參建單位一道,克服重重困難,構建起強有力的技術、管理、資源保障體系,推動工程建設各個關鍵節點目標均較計劃提前完成。

川投能源副總經理、攀水電公司黨總支書記、董事長徐孝剛表示,攀水電公司將嚴把“安全關”“質量關”,全力推進4號至6號機組安裝調試工作,筑牢全方位安全防線,奮力實現年底所有機組全面投產目標。
