欧美激情一二三四区,另类色区不卡,中文资源Av,久草福利免费在线,蜜桃色鬼AV,九九热精品一本道,9在线精品热视频,伊人超碰97,久久曰夜夜干

首頁 新聞中心 企業動態
31 2025-03

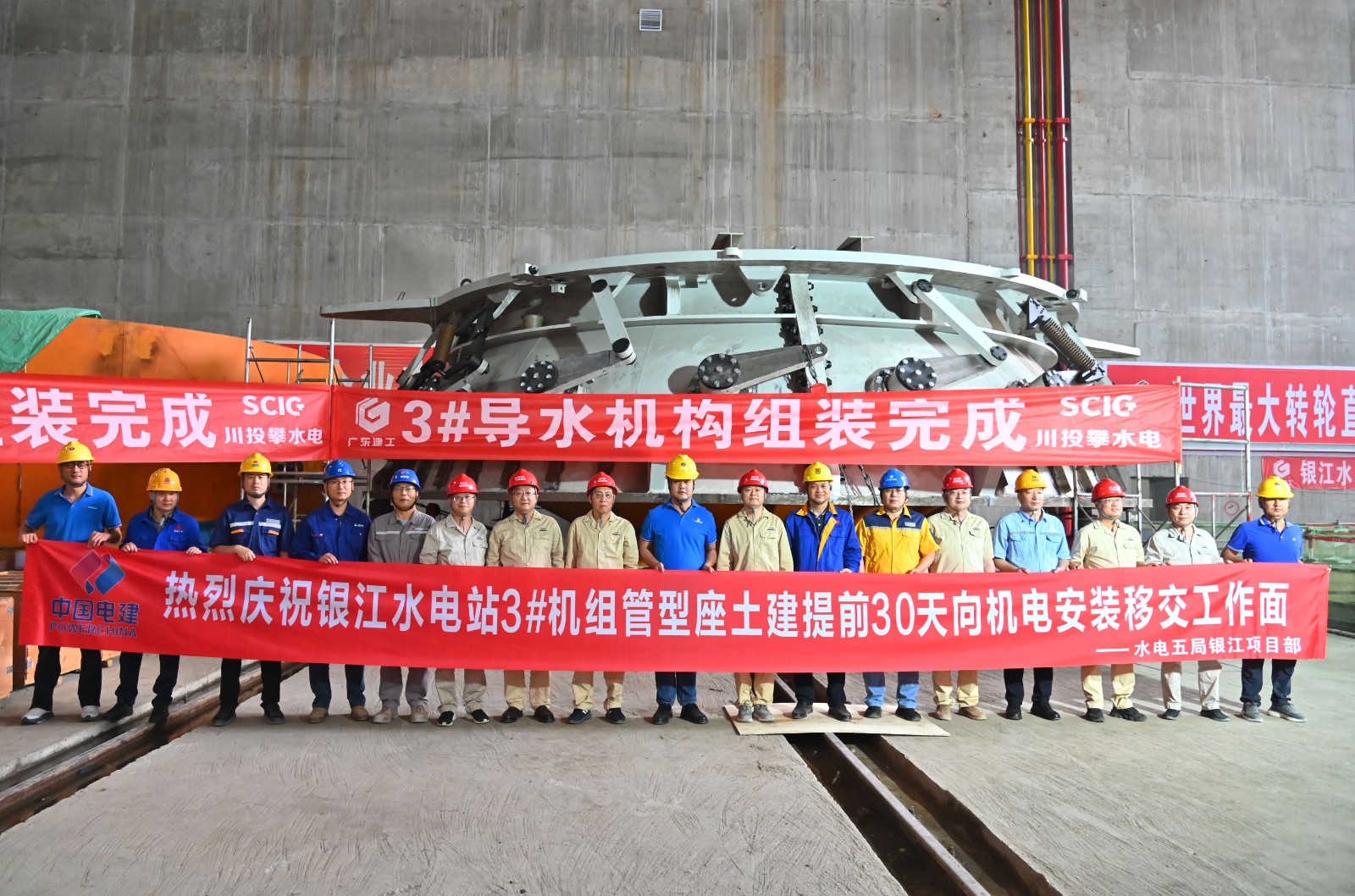

【攀水電】攀水電公司奮力實現2025年一季度“開門紅”

川投能源 0
川投能源攀水電公司奮力實現2025年一季度“開門紅”
川投能源攀水電公司奮力實現2025年一季度“開門紅”4

2025年一季度,銀江水電站工程建設和生產運行再創佳績。331日,銀江水電站建設現場傳來振奮人心的消息,3號機組管形座二期混凝土澆筑完成,較原計劃提前一個月完工,順利實現向機電專業移交工作面,為一季度“開門紅”目標再添濃墨重彩的一筆,為全年高質量推進工程建設注入強勁動力。

雙機穩運保安全,并網攻堅穩賦能。截至330日,銀江水電站首臺機組安全運行89天,2號機組安全運行65天,兩臺機組累計完成全年上網電量總目標的30%。機組投產發電以來,面對工程建設與生產運行交叉期的復雜挑戰,公司嚴格落實安全生產責任制,嚴格執行24小時輪班值守機制,動態跟蹤設備狀態與來水情況,強化與電網調度協同聯動,確保機組安全穩定運行。同時,公司積極與相關政府部門溝通匯報,順利完成調速建模試驗和AGC、AVC、振動區、機組參數率定等試驗,并于328日成功通過大壩備案。

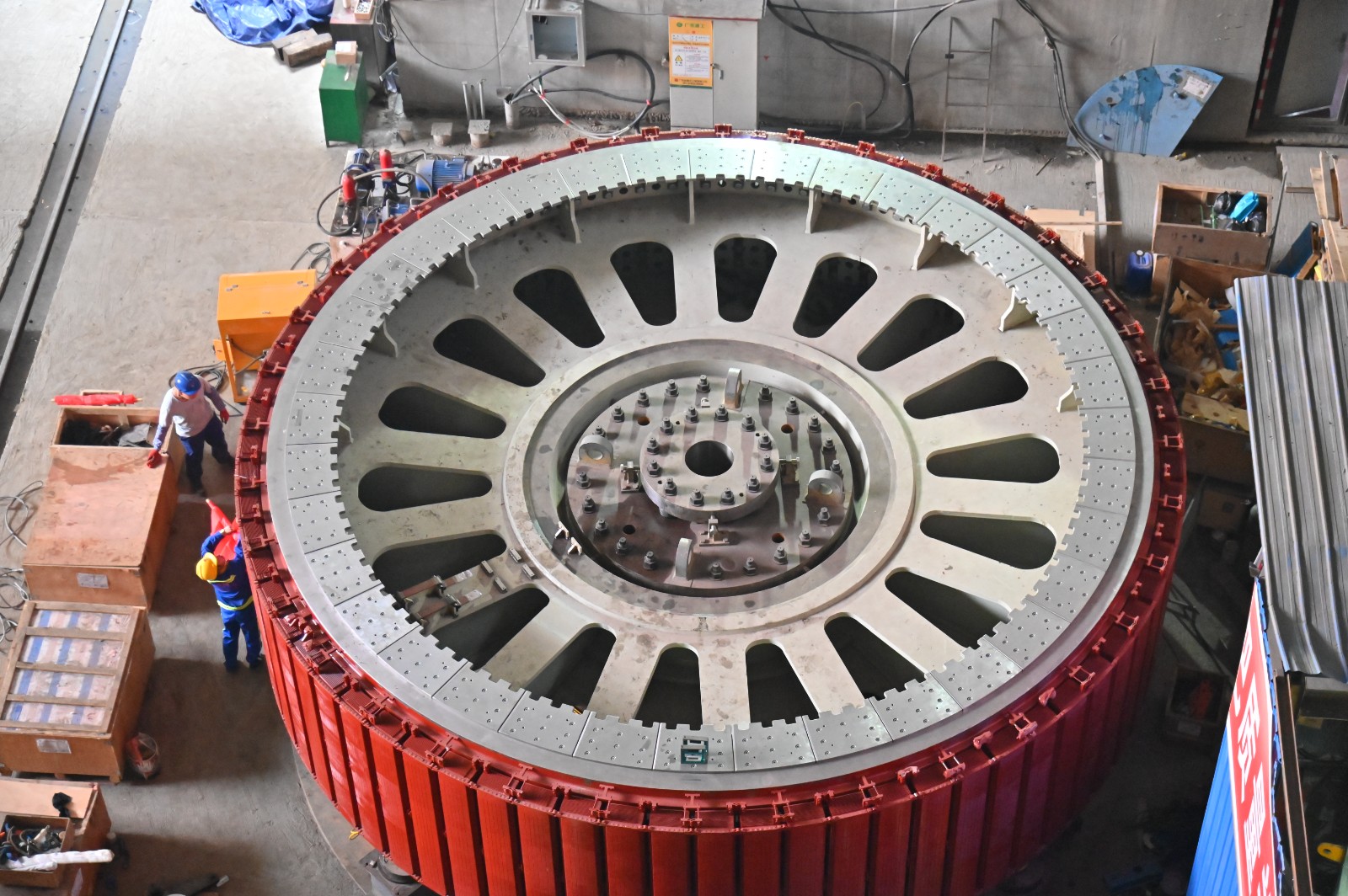

?三期澆筑提速破局,機組拼裝全力推進。公司緊緊圍繞2025年防洪度汛和全部機組投產發電這兩個重點目標,團結帶領各參建單位,精心統籌、倒排工期,采取優化設計方案、調整施工工藝、強化資源調配等一系列措施,推動工程建設始終保持高速前進的態勢。目前,銀江水電站三期工程11號至13號壩段混凝土澆筑施工全面推進,一季度實際完成的澆筑工程量超出原計劃20%;3號機組轉子組裝工作已經完成,定子組裝完成60%,導水機構、主軸等關鍵部件均已運抵現場并正在加緊組裝;3號機組管形座二期混凝土澆筑完成 50%;5號、6號機組管形座安裝分別完成90%、60%,正朝著2025年底全面建成投產的目標全力奮進。

蓄水成湖強生態,嚴控水位保安瀾。電站蓄水至998.5米正常蓄水位后,攀枝花市“水在城中、城水相融”的“銀江湖”景觀呈現在大家視野,御湖花都、銀江湖花園等主要點位成為廣大市民和旅客必去的打卡點,為推動兩岸沿江“經濟帶”綠色轉型注入了新的源泉。銀江水電站的庫區貫穿整個攀枝花市區,公司組織專業人員定期對庫區和大壩進行安全巡查,強化與地方政府溝通聯系,及時協調處理各類突發問題。同時,公司積極與上游金沙、觀音巖水電站建立緊密聯系,形成聯控機制,結合上游來水情況,精準預判,保障庫區水位始終維持在998米至998.5米之間,一季度,泄洪表孔弧形工作閘門操作達948次。

砥礪奮進啟新程,乘勢而上譜新篇。銀江水電站將以一季度“開門紅”為起點,錨定防洪度汛與全面投產目標,以科技賦能攻堅、以安全筑基護航、以生態激活發展,團結帶領公司職工及各參建單位,在保證質量與安全的前提下,加快推進剩余4臺機組的安裝工作,認真做好已投運機組的設備維護工作,持續加強與調度和上下游電站的溝通協作,將資源優化、技術提升與科學管理有機結合,向著2025年底全面建成投產目標全速邁進。

阳曲县| 观塘区| 张掖市| 苍溪县| 那曲县| 罗定市| 怀远县| 龙江县| 尼勒克县| 武功县| 屯门区| 江陵县| 江山市| 和静县| 井冈山市| 赤城县| 五指山市| 卢龙县| 沂源县| 深圳市| 麻栗坡县| 榆中县| 会昌县| 宣恩县| 宜昌市| 来凤县| 泗水县| 明溪县| 江都市| 巨鹿县| 竹溪县| 颍上县| 安国市| 黄平县| 平江县| 靖江市| 天津市| 鹤峰县| 宾阳县| 呼图壁县| 沾益县|
