【攀水電】銀江水電站按期實現1#、2#機組尾水管安裝交面重要節點目標

擼起袖子加油干 工程建設再揚帆

川投能源 0
【攀水電】銀江水電站按期實現1#、2#機組尾水管安裝交面重要節點目標
【攀水電】銀江水電站按期實現1#、2#機組尾水管安裝交面重要節點目標

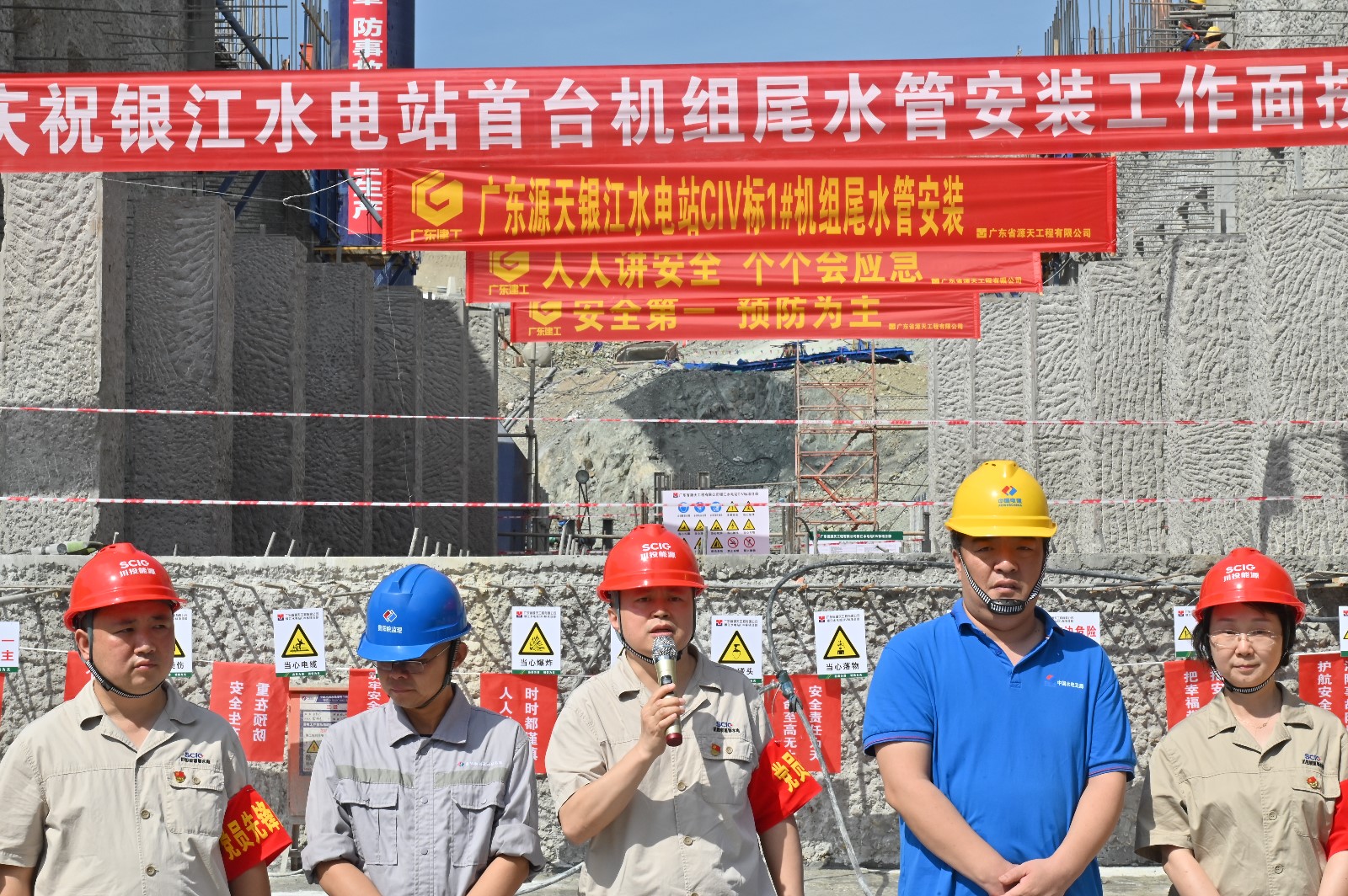

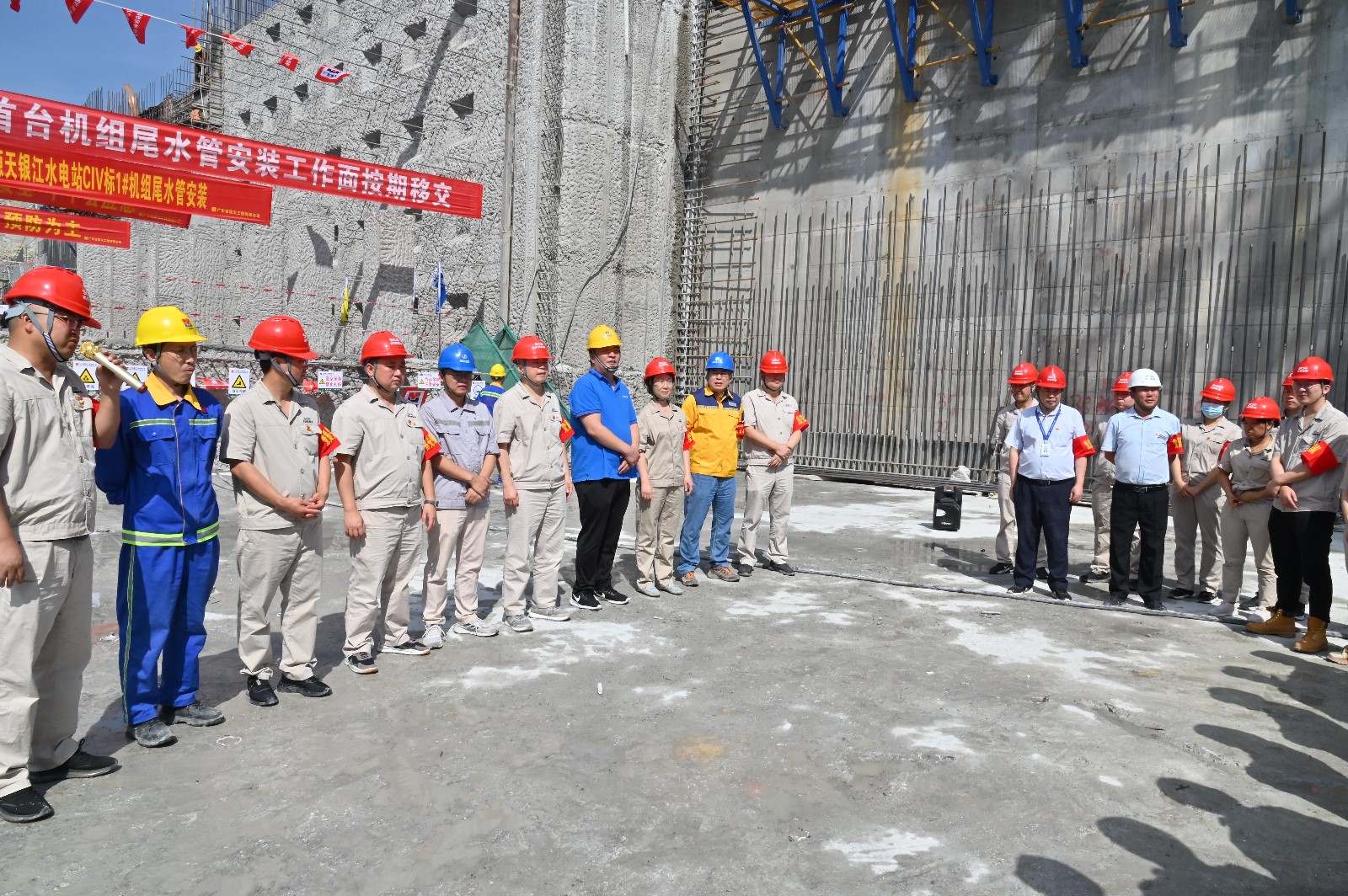

5月25日上午,隨著1#、2#機組EL965m高程以下工作面清理完成,并在業主、監理見證下,水電五局項目部、廣東源天項目部完成工作面書面移交簽字,銀江水電站廠房和溢流壩工程土建及金結安裝標(CIII標)按期完成1#、2#機組尾水管安裝工作面向機電安裝移交的節點目標。

銀江水電站總裝機為6臺65MW燈泡貫流式機組,是目前國內在建單機容量最大的燈泡貫流式機組,機組轉輪直徑7.95米,為同類型機組世界第一,尾水管出口直徑12.05米,尾水管分3節,每節分4瓣,總重92.726噸,單臺機組尾水管計劃安裝工期35天。

為全力保障2023年各項進度目標順利實現,公司團結帶領各參建單位及哈電廠家群策群力、攻堅克難,認真落實各項工作。成立工作推進指揮部和六個工作小組,由公司班子成員牽頭,公司相關部門、各聯建支部、各參建單位人員參加,緊盯責任分區,狠抓工作落實,確保各部位施工能順利推進,確保物資設備能按時保供。認真梳理工程重難點,優化施工工藝,每日召開工地協調會,將工作任務落實到每日計劃中。堅持現場聯合辦公,從施工組織、人員投入、機具配置、施工方案等方面著手,分析存在的問題并及時協調解決,施工進度處于可控狀態。加強現場管理,每日深入現場檢查,第一時間掌握安全、質量等方面情況,發現問題及時督促整改,做到“重安全、保質量、抓進度”三管齊下。同時,合理調整作業時間,當前攀枝花天氣炎熱,白天室外溫度高達三十多度,施工作業人員極易中暑,公司將作業時間調整為7:00-11:30、15:00-20:00,并做好“送清涼”活動,保障全員以最佳狀態作業施工,推進工程建設。

目前,1#、2#機組尾水管已全部到貨,設備安裝準備工作就緒。隨著1#、2#機組尾水管安裝工作面如期移交,標志銀江水電站正式進入機電設備安裝主體施工階段,為力爭實現2024年首臺機組投產發電目標打下堅實基礎。
